2023年1月

B2F 大会議室

床解体状況

1Fエントランス廻り

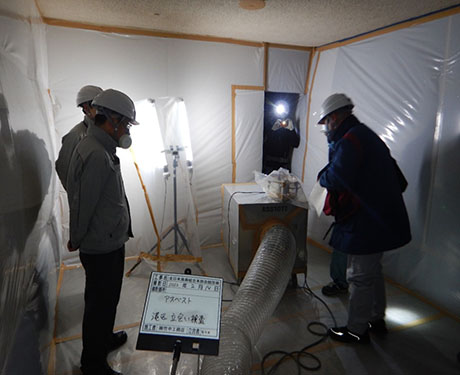

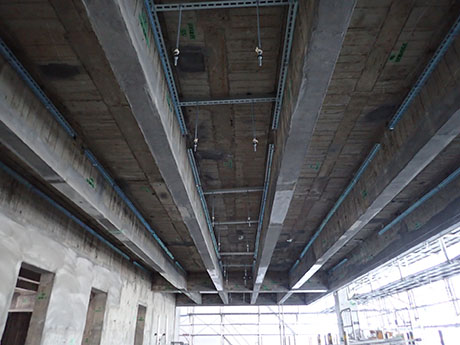

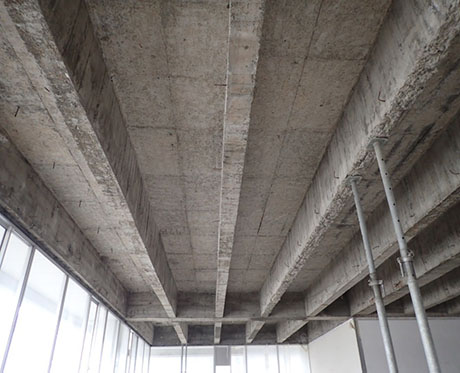

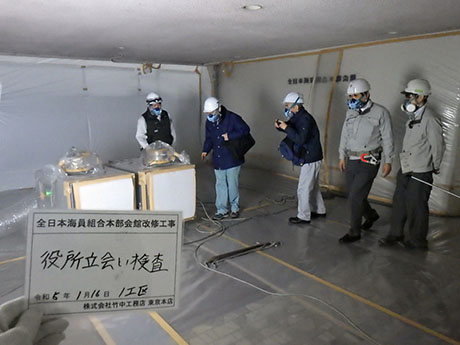

石綿除去に伴う港区役所による事前確認状況

1Fエントランス廻り

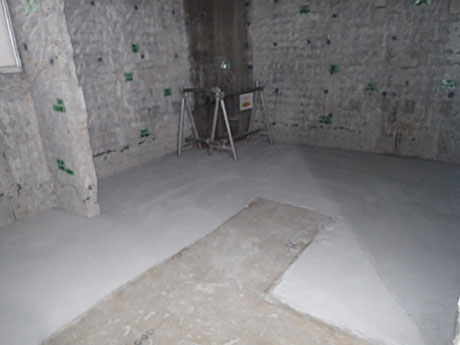

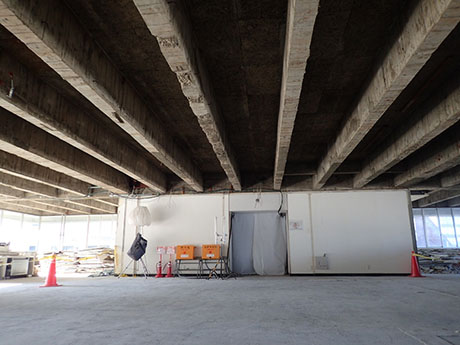

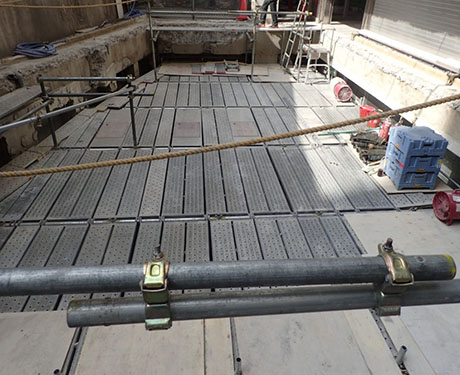

石綿(レベル1)除去完了

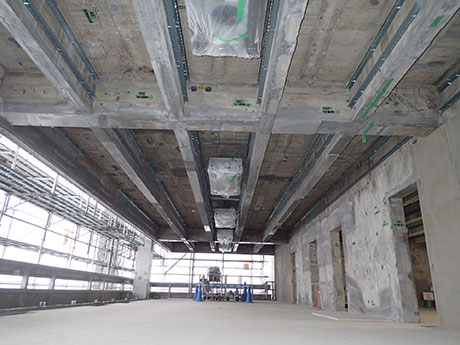

6F内部

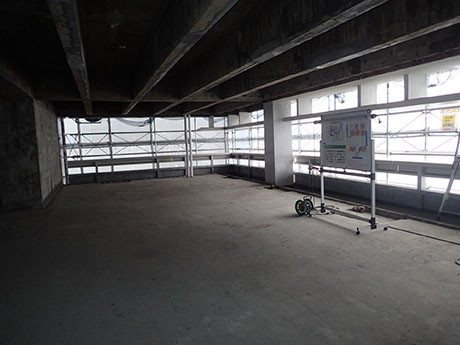

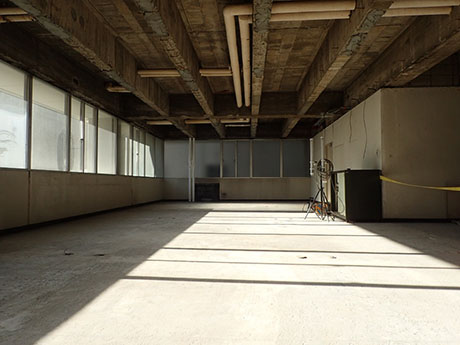

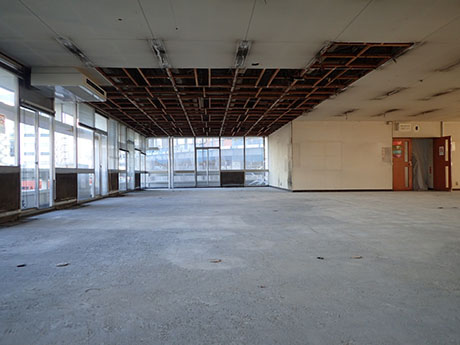

床及び天井仕上げ材撤去状況

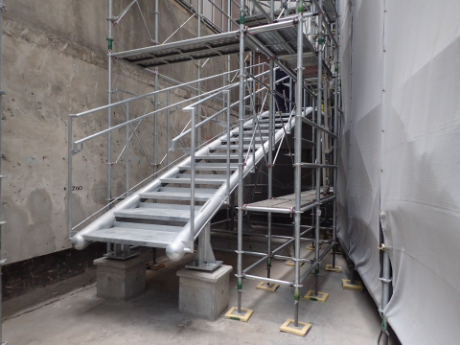

4F内部
石綿(レベル3)除去及び天井解体状況

3F内部
石綿(レベル3)除去及び天井解体完了
2023年2月

B1F倉庫廻り
石綿除去に伴う港区役所による
セキュリティーゾーン確認状況

歴史調査委員関係者による
既存躯体確認状況

6F内部

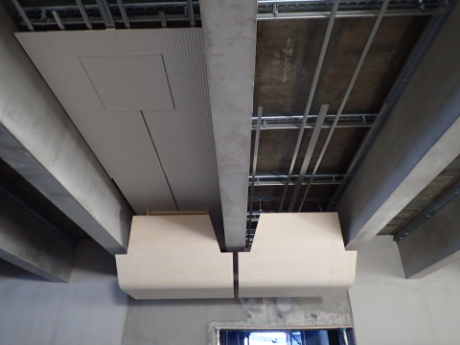

天井内木毛セメント板撤去状況

4F内部
床及び天井仕上げ材撤去状況

6F内部
天井木毛セメント板
撤去完了状況

北面-西面
外部足場組立状況

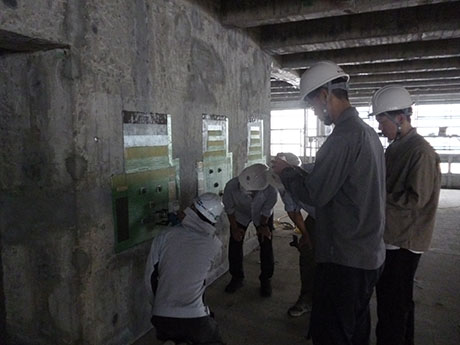

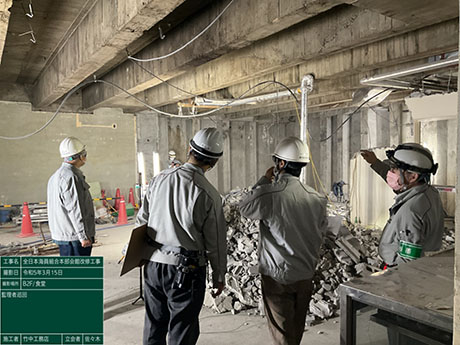

工事監理者による

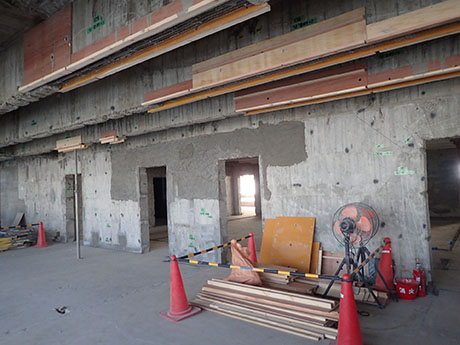

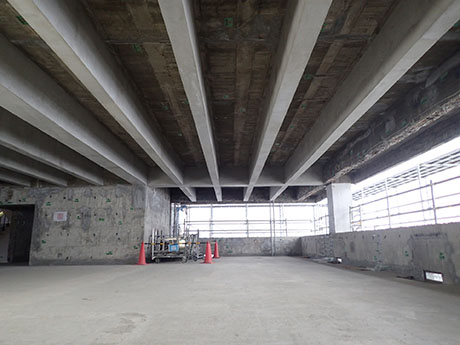

6F既存躯体確認状況

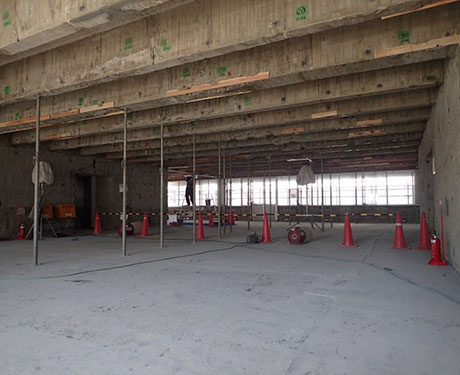

6F内部
壁仕上材撤去状況

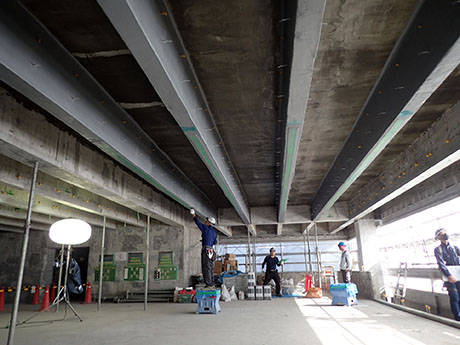

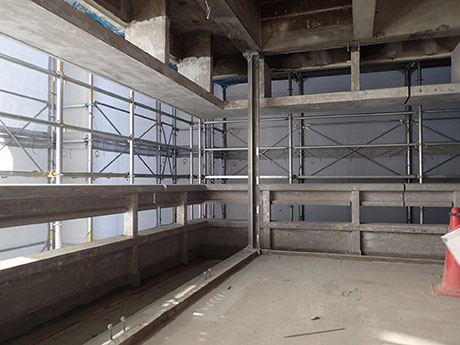

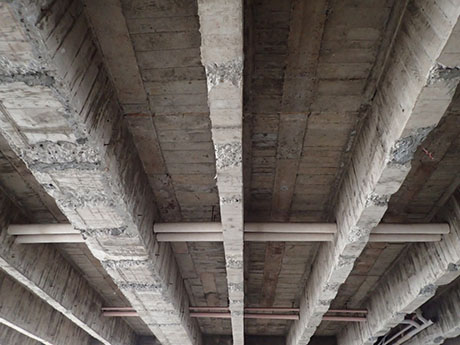

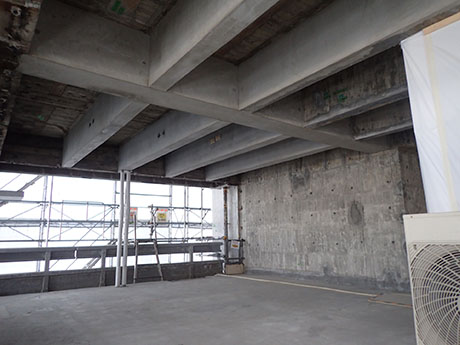

3F既存躯体(梁)現況

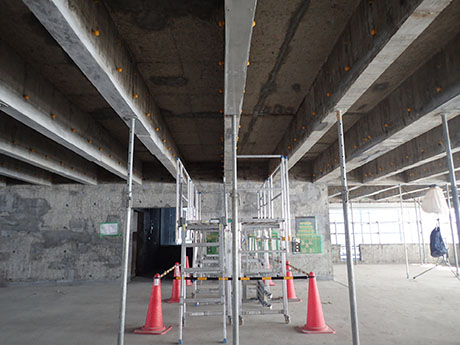

4F既存躯体(梁)現況

3F既存躯体(壁)現況
2023年3月

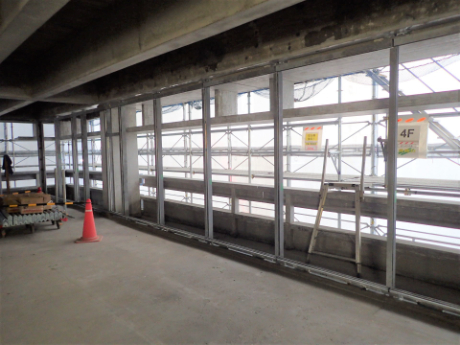

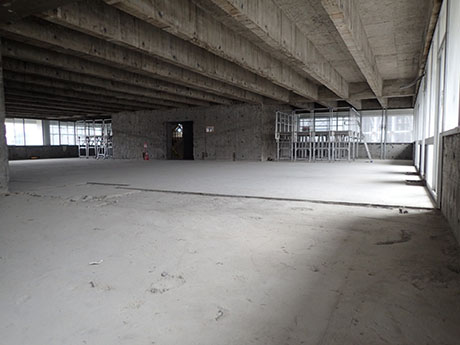

6Fサッシを除く内装解体完了

4Fサッシを除く内装解体完了

工事監理者による
B2F既存躯体確認状況

3Fサッシを除く内装解体完了

増築部屋上既存コンクリート
解体状況

北面-西面

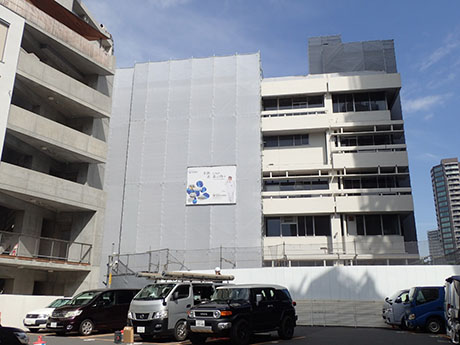

外部足場組立完了

工事監理者によるB2F
内装解体確認状況

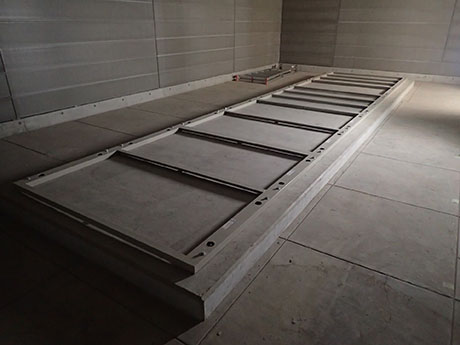

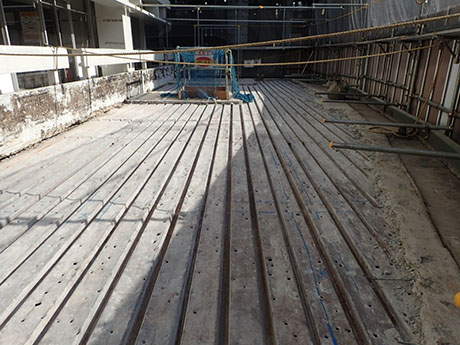

増築部屋上床デッキプレート
撤去完了

増築部屋上鉄骨小梁撤去状況

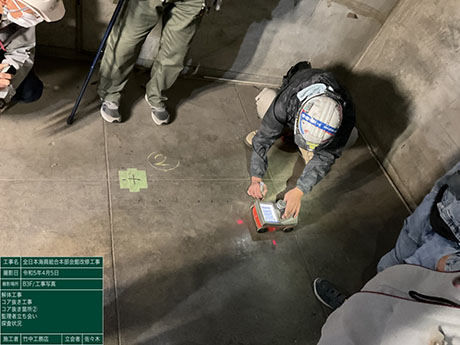

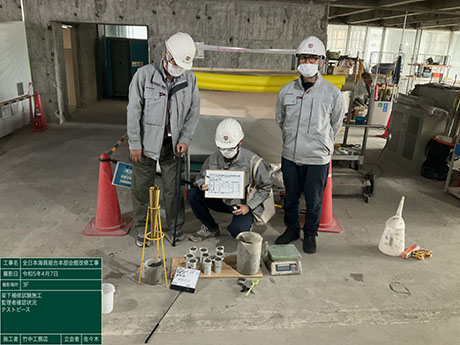

3F既存躯体補修試験施工状況

増築部屋上鉄骨大梁撤去状況

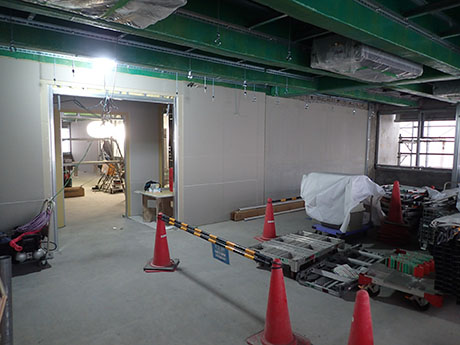

B2F内装解体完了

B3Fピット内調査用コア抜き
に伴う鉄筋探査監理者確認状況

増築部鉄骨解体に伴う
監理者による確認状況

3F既存躯体補修に伴う
監理者立会い状況
2023年4月

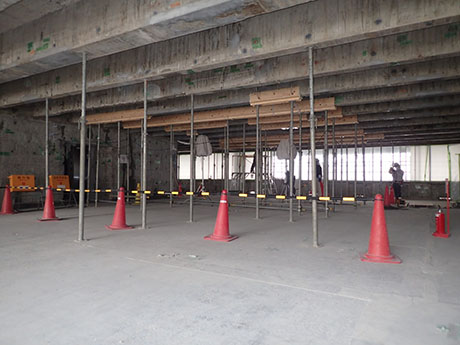

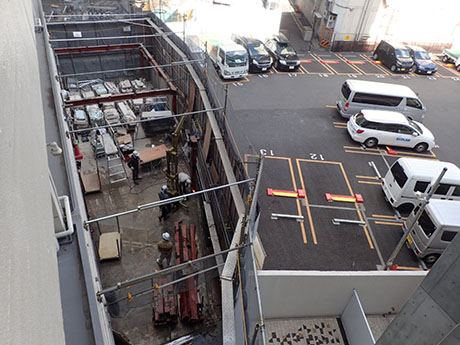

増築部地上躯体(鉄骨)解体状況

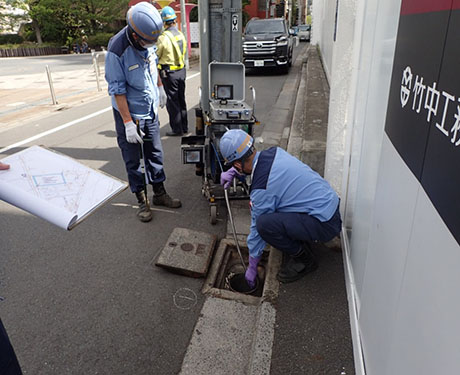

公共下水道一時使用前
東京都下水道局事前確認状況

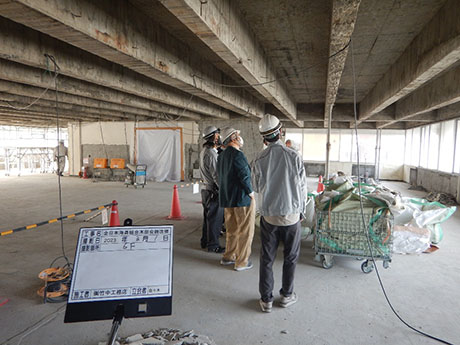

社内技術グループによる
既存躯体確認状況

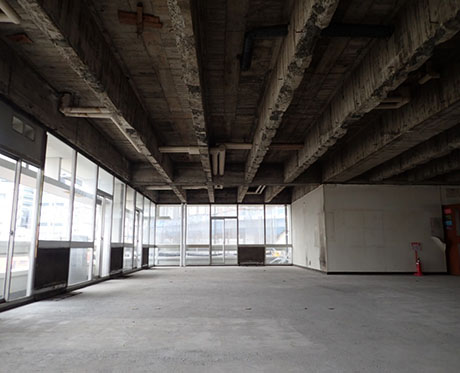

2F内装解体(壁モルタル残し)完了

増築部1F床解体状況

5F東側内装解体完了

工事監理者によるB1F
既存躯体確認状況

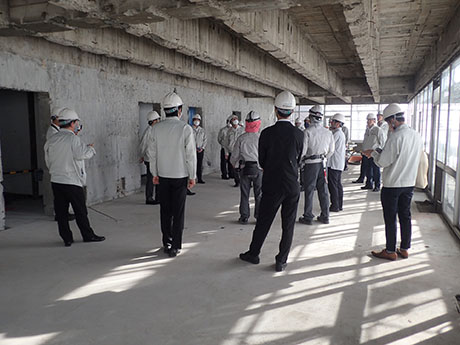

B2F建築主視察状況

増築部既存躯体解体状況

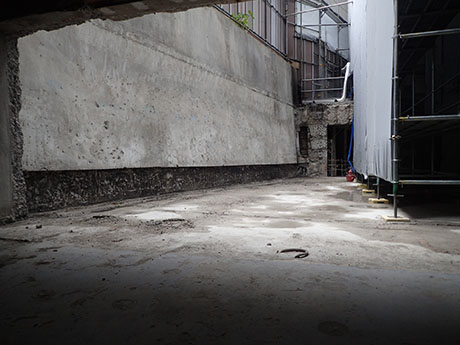

外壁解体躯体のみ残置

6F既存躯体梁底補修状況

増築部外壁解体用足場
組立状況

工事監理者による6階
巡回状況

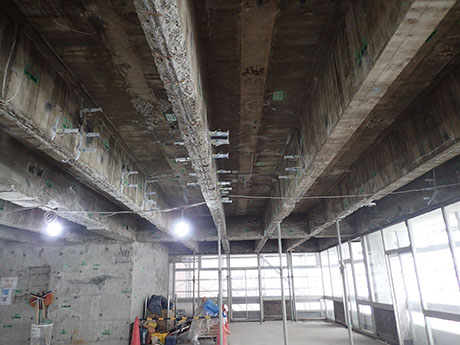

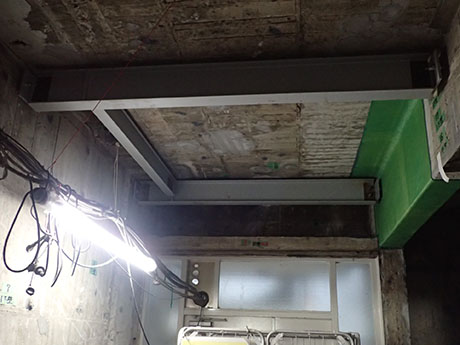

6F既存躯体(梁底)
無収縮モルタル圧入状況

B3F外壁二重壁(ブロック)
解体状況
2023年5月

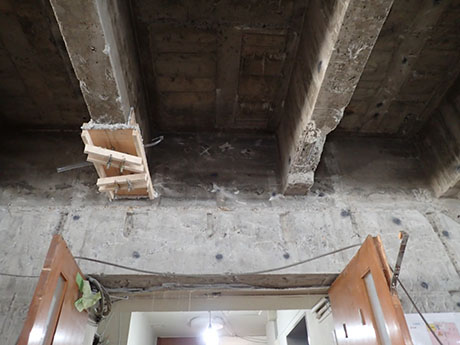

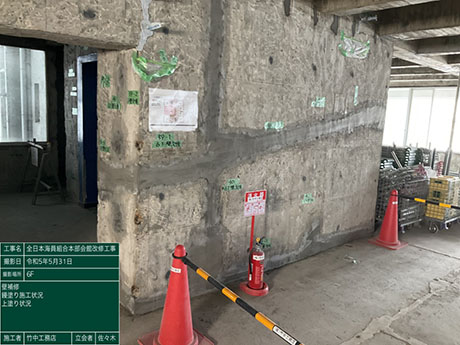

4F既存躯体補修状況

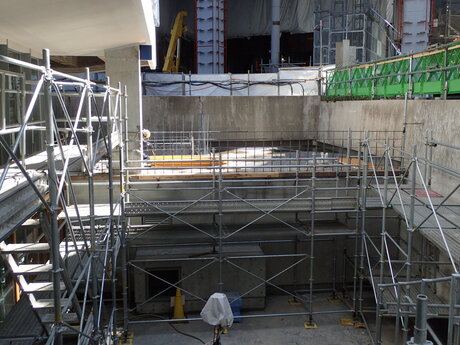

地下大会議室既存躯体解体状況

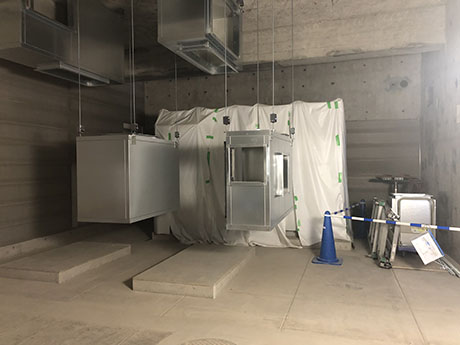

B3F設備機器解体状況

B3F電気室廻り解体状況

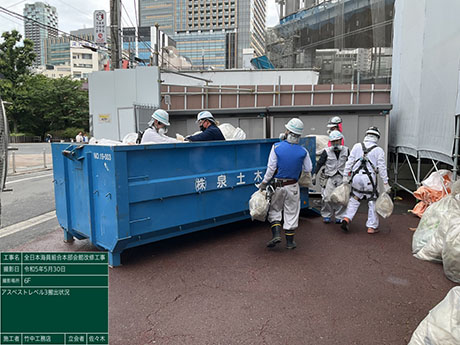

石綿含有産業廃棄物積込状況
(石綿含有塗膜材・レベル3)

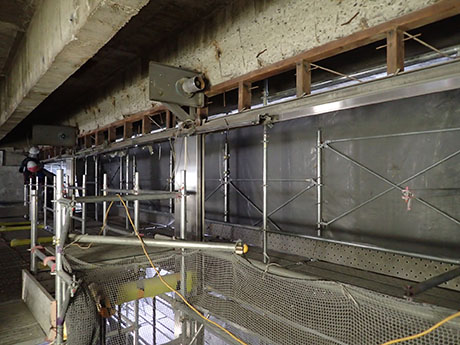

6F既存躯体(梁・スラブ底)
補修状況

6Fコア廻り既存躯体(壁)
補修状況

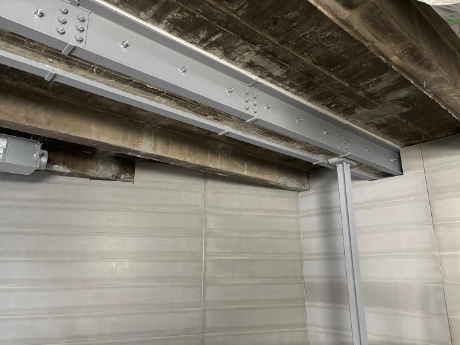

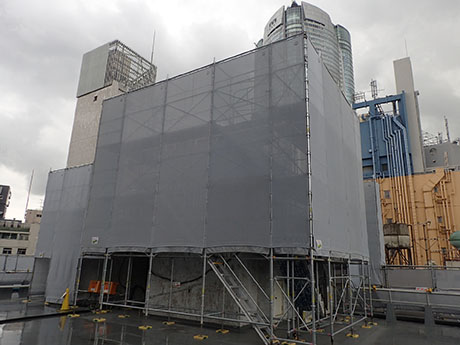

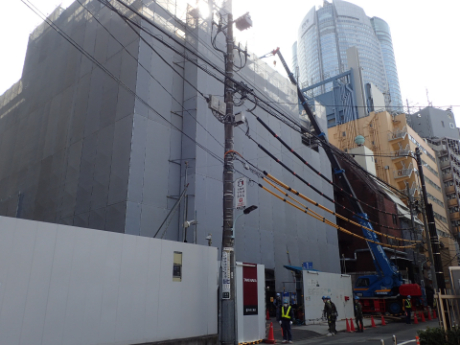

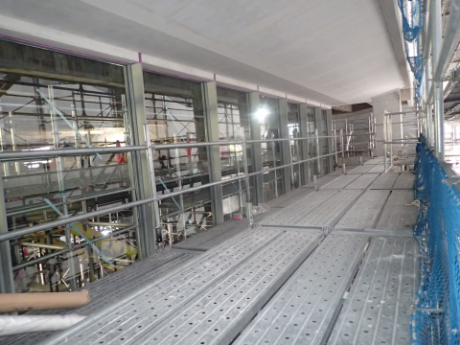

東側外部足場組立状況

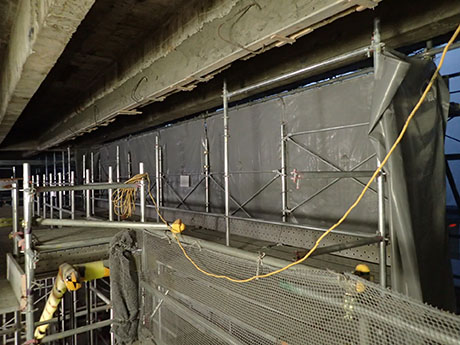

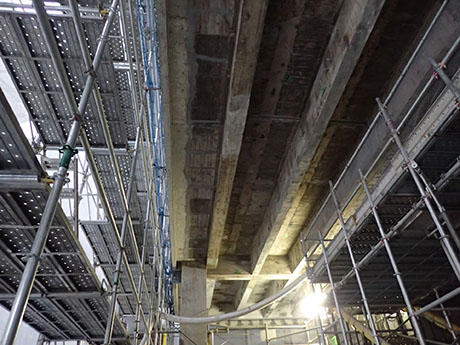

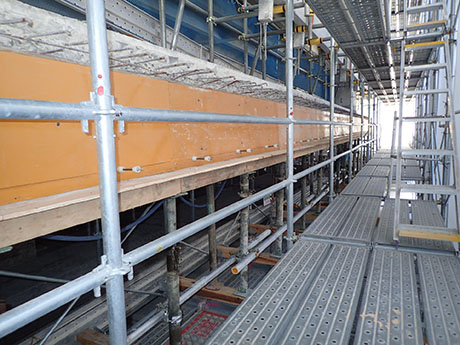

3F既存躯体(梁底)補修状況
2023年6月

東面外部足場組立完了

4F既存躯体(梁底)補修状況

南面塔屋廻り足場組立完了

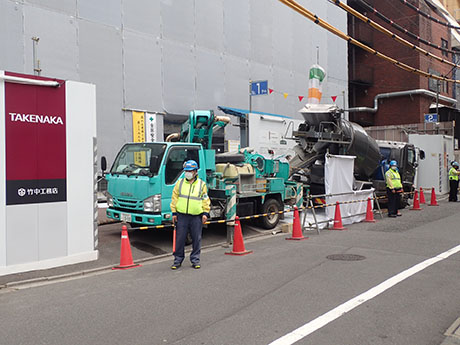

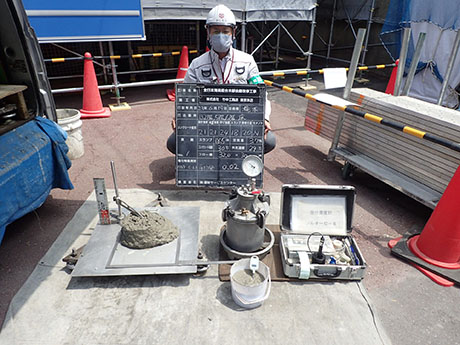

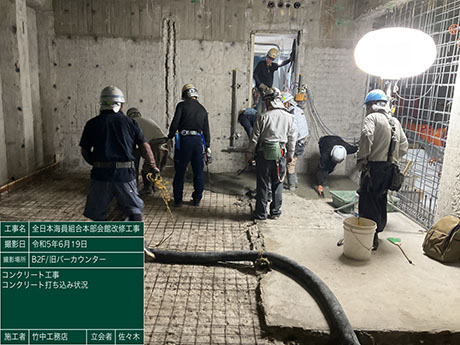

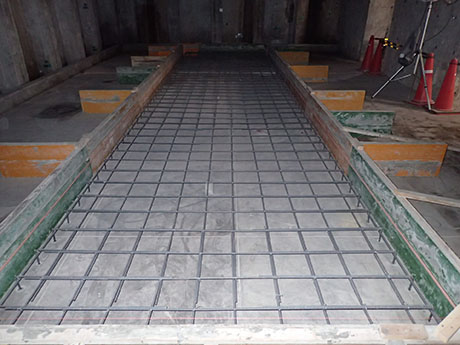

コンクリート受入確認状況

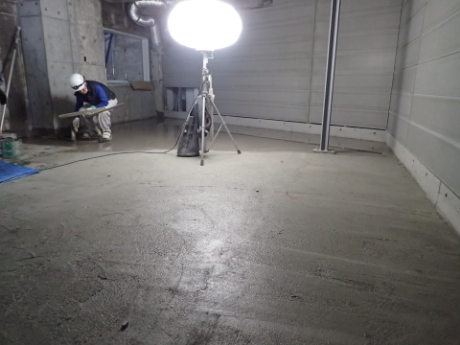

(B2F旧厨房廻り床)

コンクリート打設状況
(B2F旧厨房廻り床)

コンクリート打設状況
(B2F旧厨房廻り床)

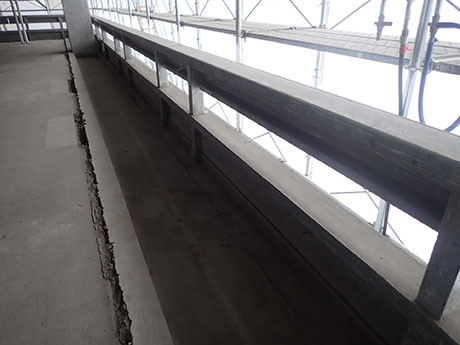

南面塔屋屋上高架水槽
解体状況

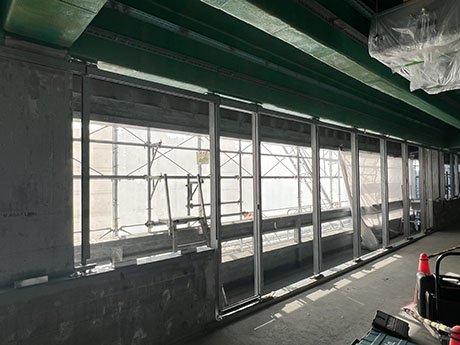

6F西側外部サッシ撤去完了

増築部廻り解体完了

B1F旧大会議室廻り
既存躯体補修状況

B2F東面二重壁立上り
型枠建込み状況

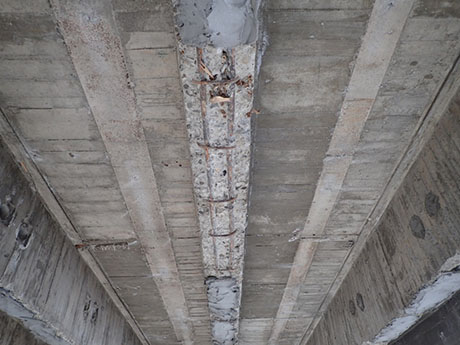

3F梁側既存躯体補修状況
(亀裂部エポキシ注入)

4F西側外部サッシ撤去完了

5F南側旧トイレ廻り床塞ぎ完了

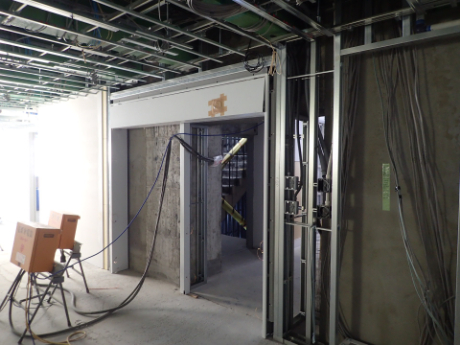

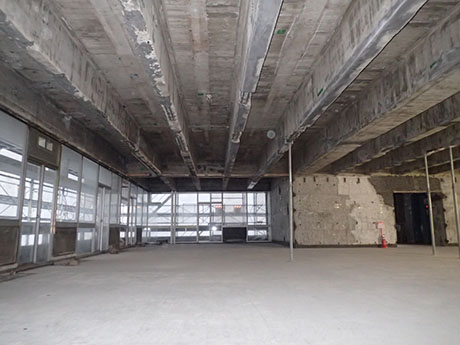

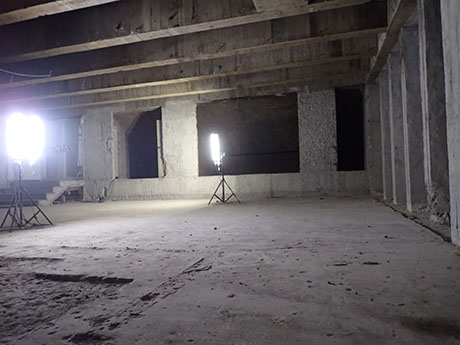

B3F内部解体完了

B2F旧食堂廻り外周部

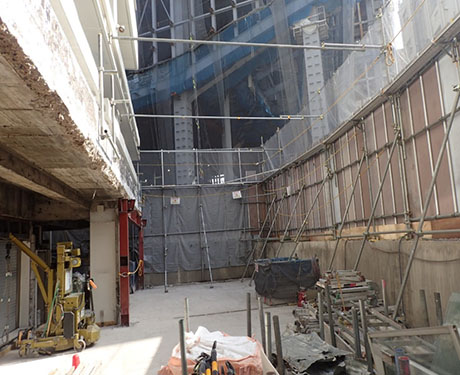

二重壁立上り構築~
二重壁内床塗布防水完了

6F東面バルコニー床
防水撤去完了
2023年7月

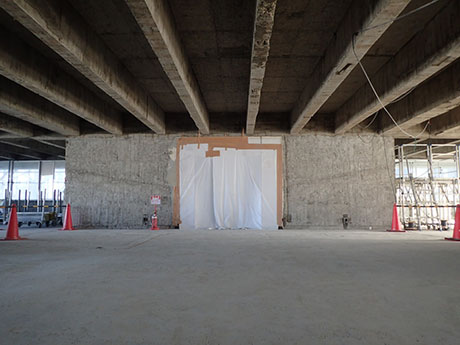

B3F旧電気室廻り解体完了

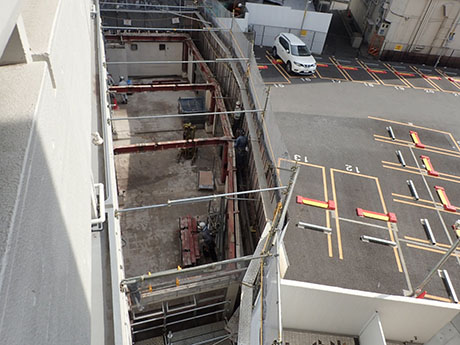

B3Fマンホール設置場所
既存躯体解体完了状況

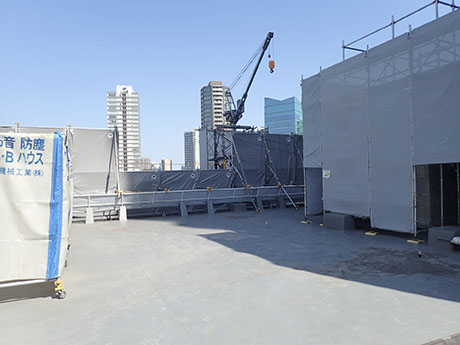

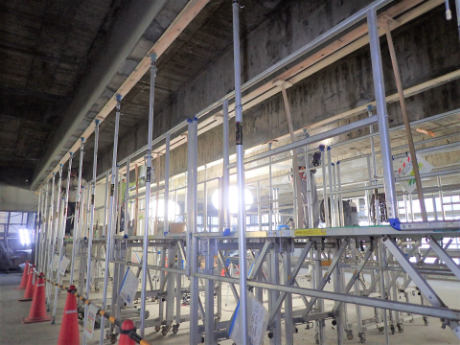

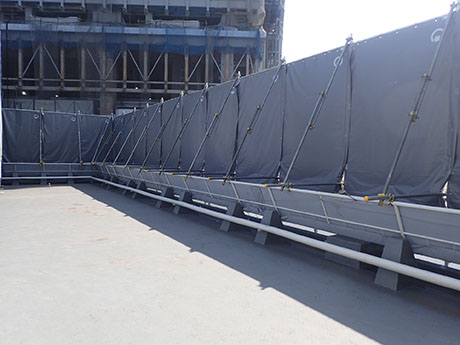

足場クレーン設置完了
外部西面より撮影

足場クレーン設置完了
屋上より撮影

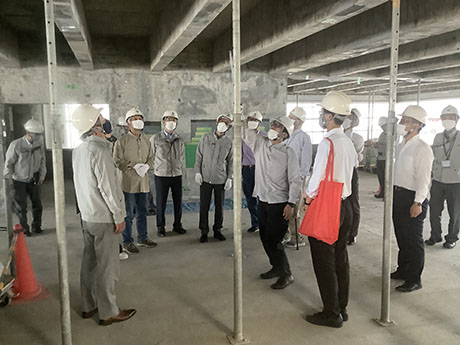

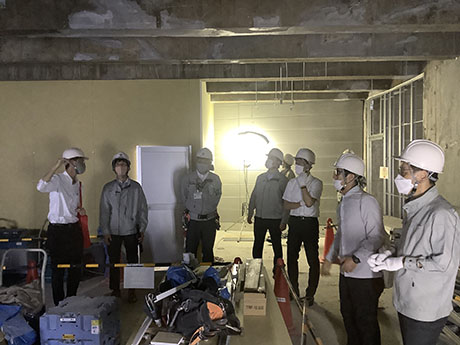

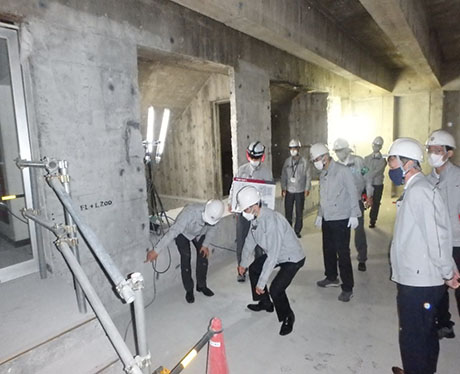

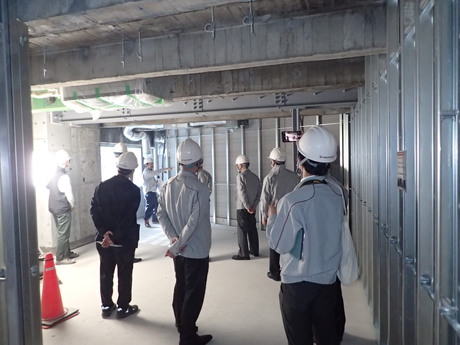

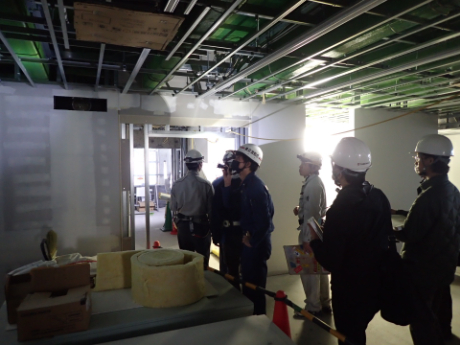

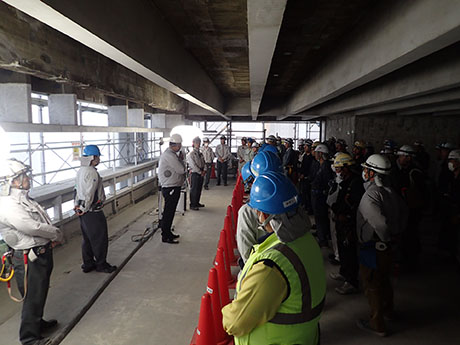

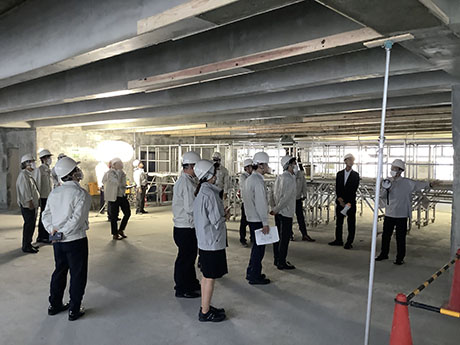

6F内部建築主視察状況

B2F建築主視察状況

屋上防水解体用防音シート
設置状況

B3F設備基礎組立状況

B2F外周部二重壁立上り
コンクリート打設完了

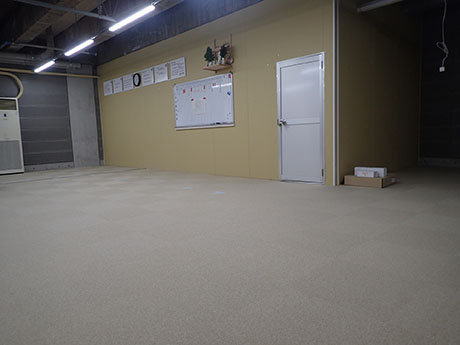

B2F旧食堂廻り先行仕上げ完了

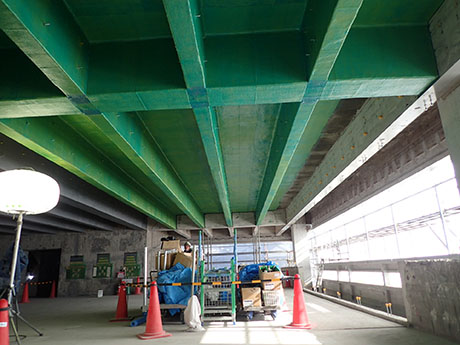

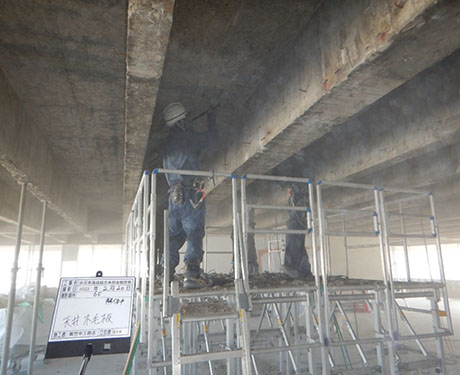

6Fアラミド繊維補強

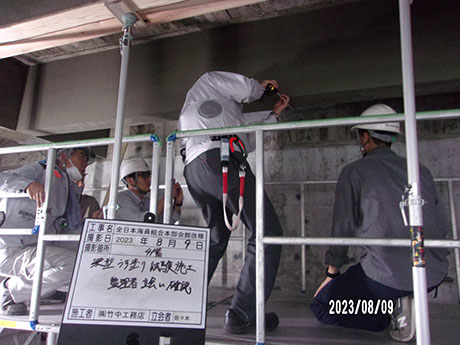

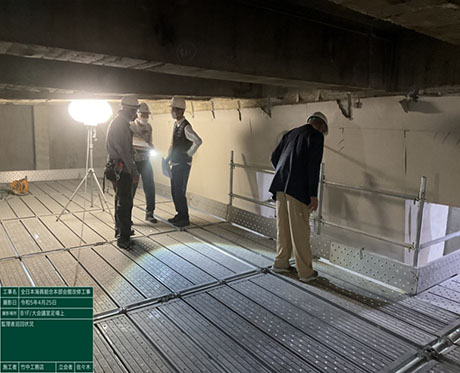

監理者による引張試験
立会状況

4F梁塗装下地試験施工部
監理者による確認状況
2023年8月

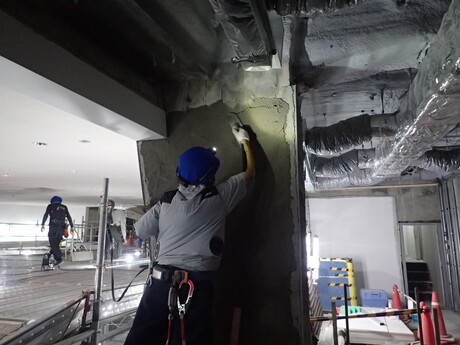

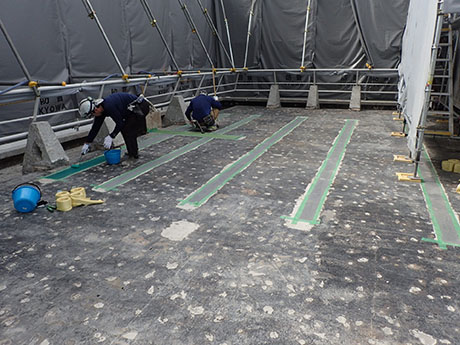

3F梁既存躯体補修施工状況

RFシート防水撤去状況

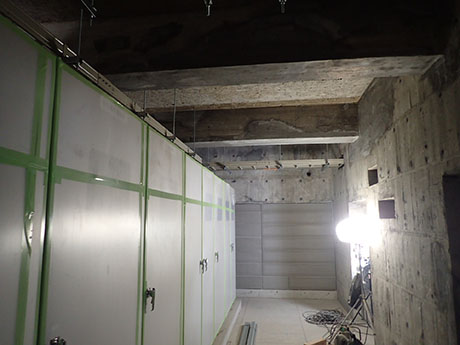

B3F電気機械室
設備基礎配筋・型枠
組立状況

B3F空調機械室
設備基礎配筋・型枠
組立状況

RF防水撤去
監理者による確認状況

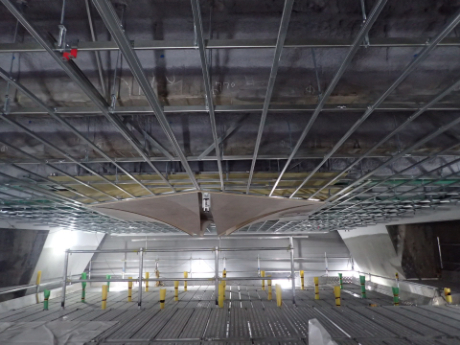

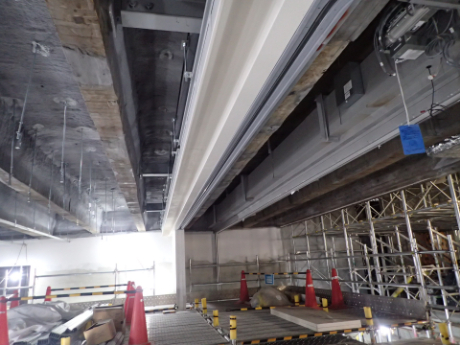

6Fアラミド繊維補強部
先行天井下地用アンカー
打設完了

4F梁モルタル仕上げ状況

RF保護コンクリート及び
アスファルト防水撤去状況

1F東面既存シャッター
撤去状況

1F東面既存シャッター
撤去完了

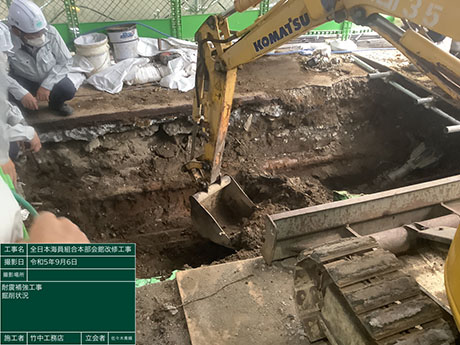

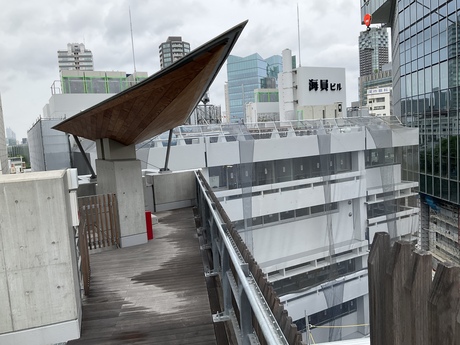

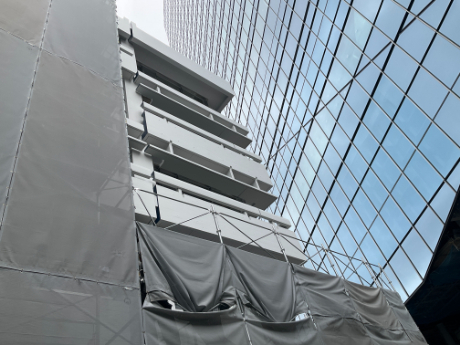

外部南西面Y字鉄骨
補強基礎部掘削状況

B1F旧休憩室~浴室廻り
外壁二重壁立上り型枠
組立完了

RF防水撤去後アラミド
繊維補強施工状況

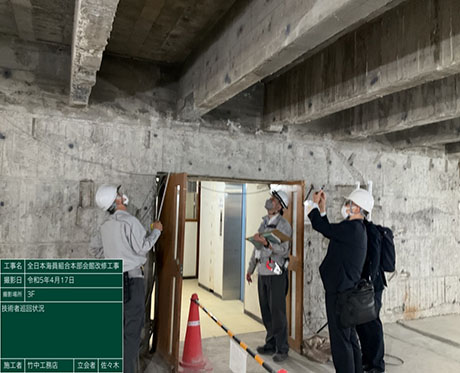

3F内部建築主視察状況

5F内部建築主視察状況
2023年9月

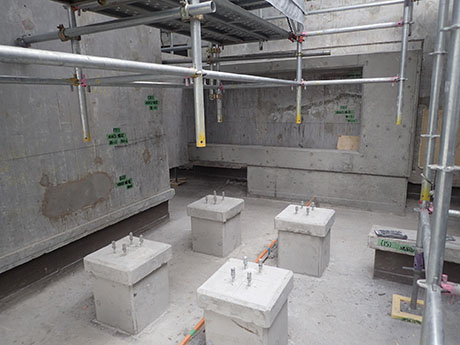

B3F空調機械室設備基礎
コンクリート打設完了

1FEPS開口補強用
鉄骨取付状況

RF梁上アラミド繊維補強の上
仮防水施工状況

2F東面バルコニー床先端
解体状況

3F梁モルタル仕上げ状況

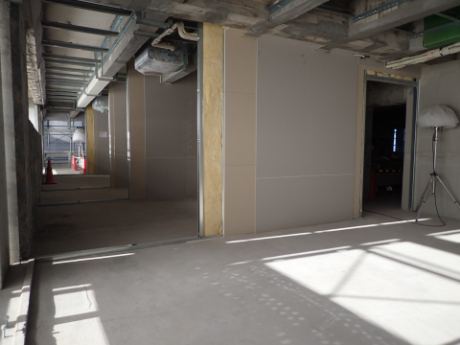

B3F電気室二重壁内
防カビ処理剤塗布状況

B3F空調機械室二重壁
押出成形セメント板(ラムダ)
貼り施工状況

店社役員による安全巡回時
安全朝礼参加状況

RF既存防水撤去後アラミド
繊維補強施工状況

6F東面外周部既存躯体
(梁底)型枠組立状況

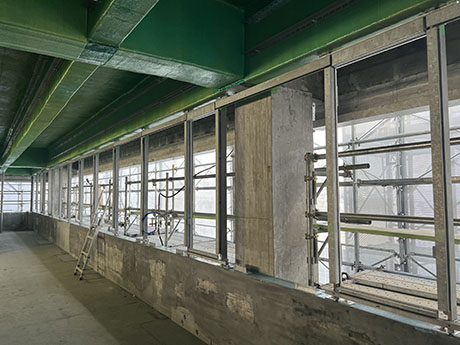

5F西面既存サッシ撤去完了

5F既存躯体(壁・梁)
補修状況
2023年10月

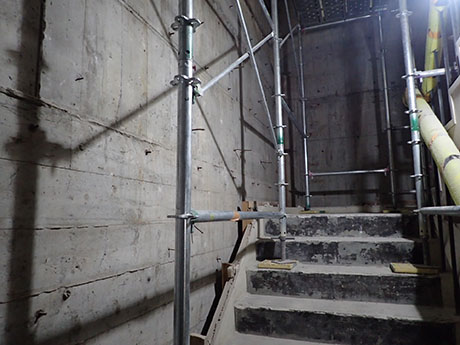

南階段(6F~RF)既存壁
解体状況

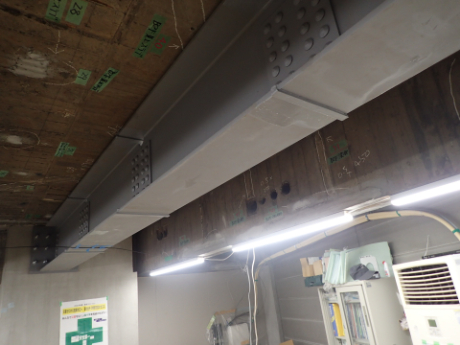

6F梁・スラブ
アラミド繊維補強施工状況

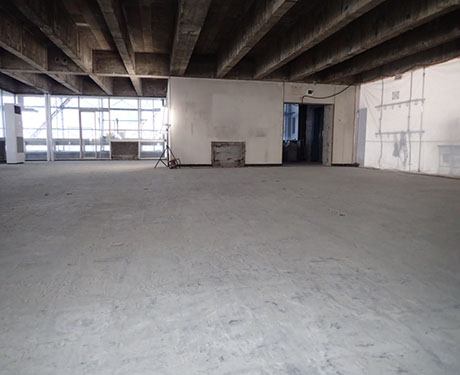

5F内装解体完了
(旧資料室~機関紙保存室)

3F西面外周部既存躯体
(梁底)型枠組立状況

2F梁モルタル仕上げ完了

B3F電気室内
キュービクルベース
取付状況

B3F空調機械室内
設備機器搬入据付状況

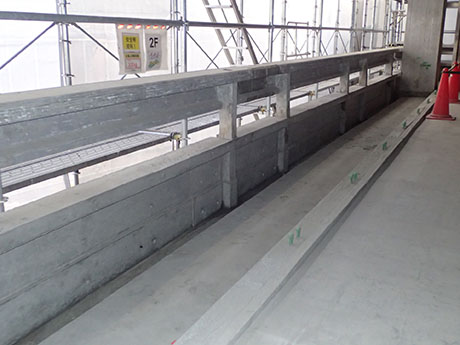

2F東側バルコニー
手摺壁型枠組立状況

4F北コア廻り
モルタル下塗り後、養生実施状況

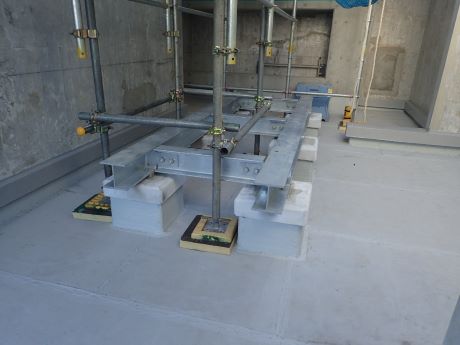

南塔屋(EV上)避雷針基礎
鉄筋組立状況

6F梁・スラブ
アラミド繊維補強施工状況

南塔屋(階段室)内
防水下地モルタル塗り
施工状況

B3F電気機械室内
ケーブルラック吊込み状況

南塔屋(EV上)避雷針基礎
コンクリート打設後
型枠脱型状況

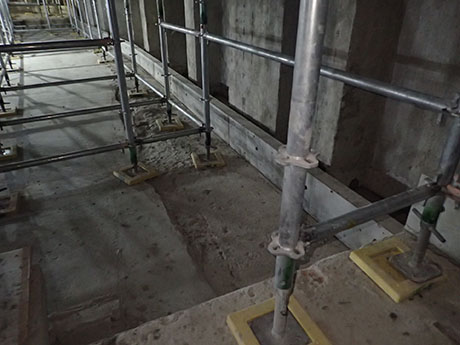

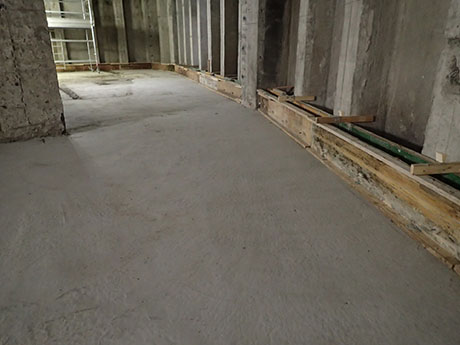

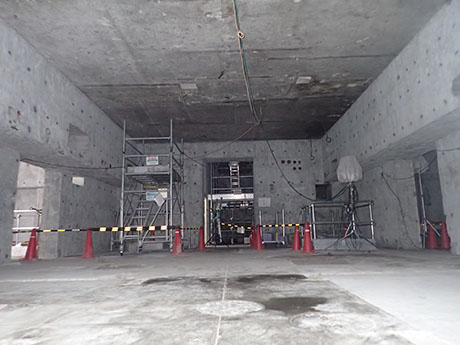

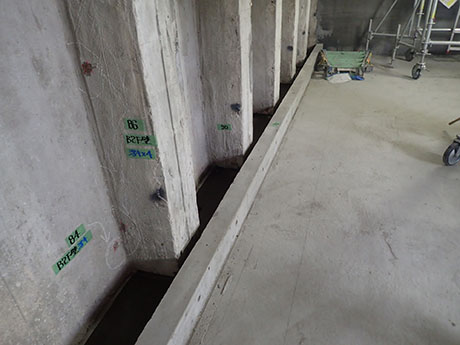

B1階

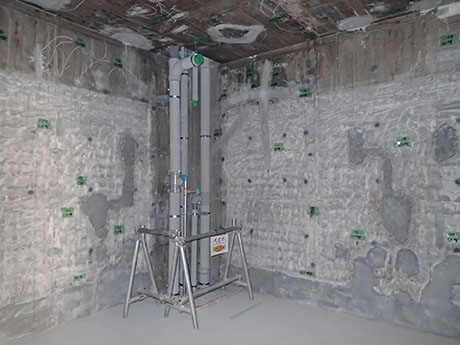

サンクンガーデン-男子便所

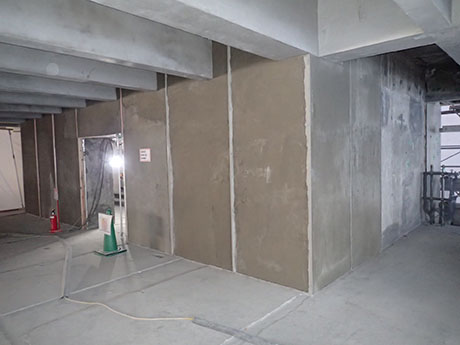

戸境躯体壁配筋状況
2023年11月

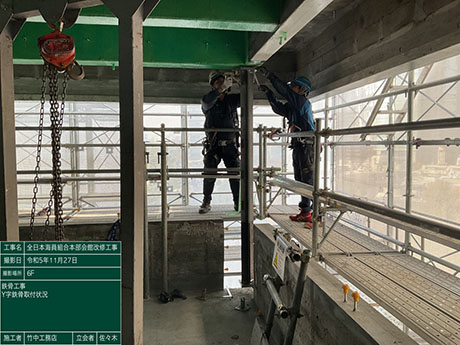

南西部鉄骨補強取付状況

北西部補強鉄骨取付状況

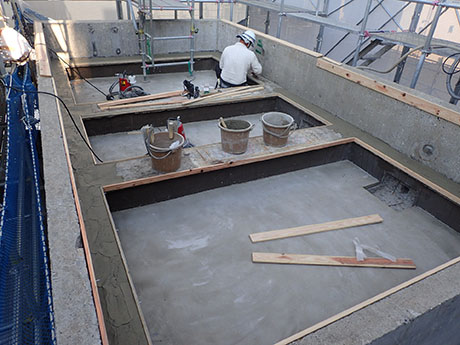

フレッシュコンクリート
受入れ確認状況

北西部補強鉄骨部
根巻コンクリート打設状況

5F梁設備機器吊り金物
設置状況

3F南コア廻り
モルタル中塗り後、
養生実施状況

RF南東側
空調室外機置場周辺

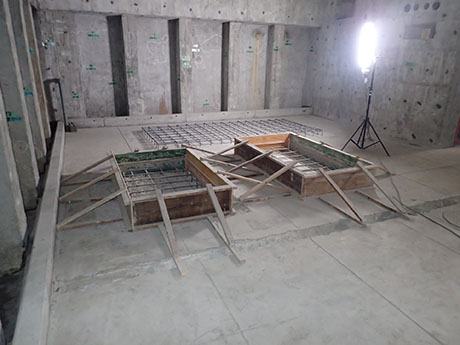

基礎配筋施工状況

南面塔屋(EV側)
アスファルト防水施工状況

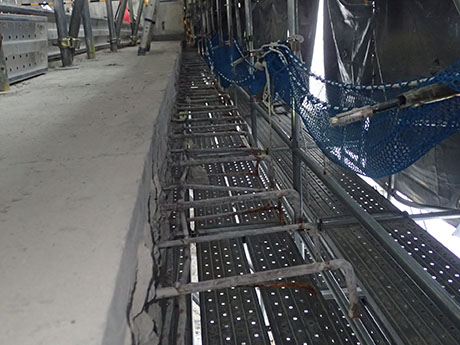

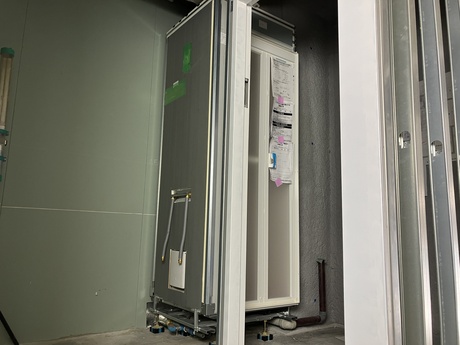

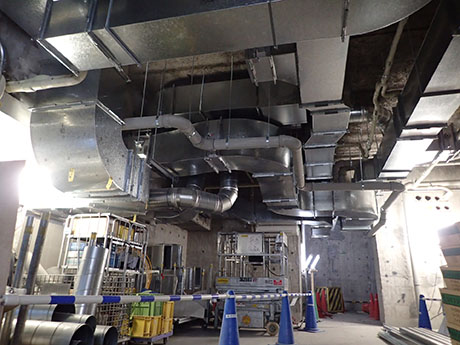

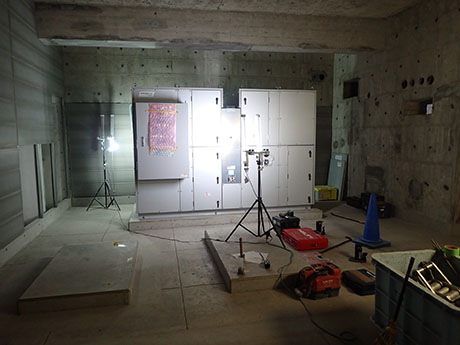

B3F空調機械室
ダクト吊込み状況

2F南側シャフト内
消火配管施工状況

6F外装コーナー部
Y字鉄骨取付状況

B1F大会議室上部
アラミド繊維貼付け開始
2023年12月

B3階南面ポンプ機械室

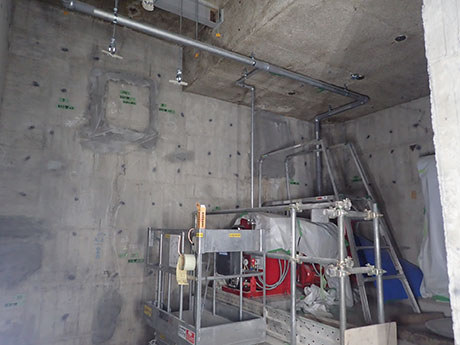

消火配管施工状況

6階外部建具製品検査
実施状況

屋上防水下地モルタル

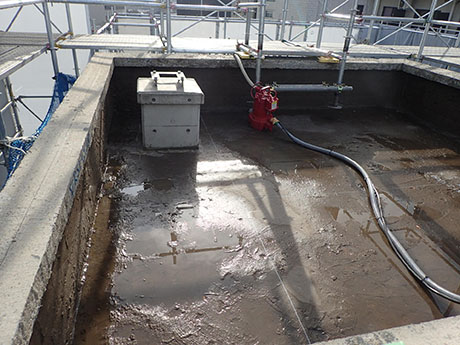

打設状況(東面)

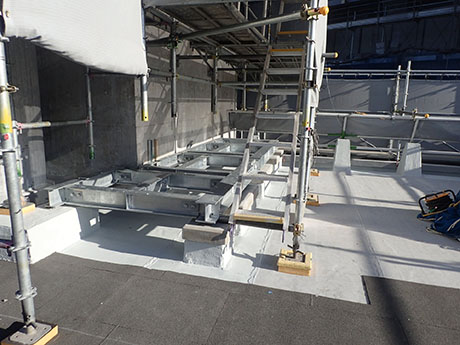

屋上(南側)発電機用基礎、
ハト小屋躯体構築状況

6階西面外部建具取付状況

6階東面外部建具取付状況

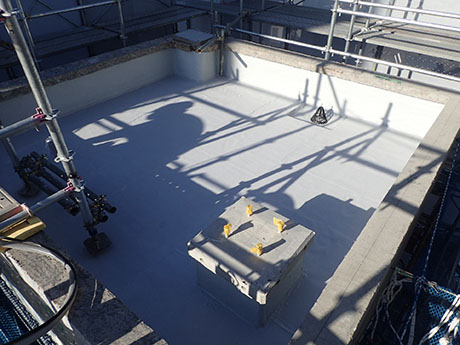

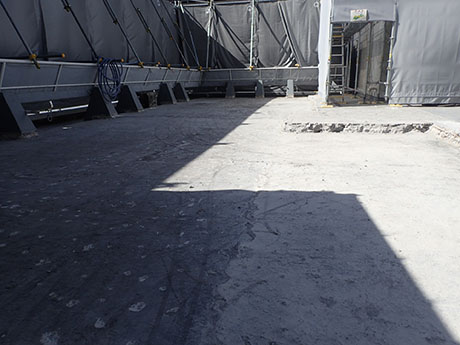

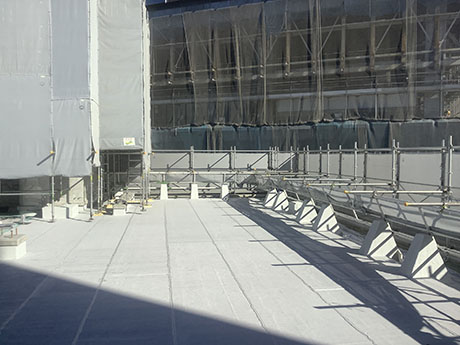

屋上東面アスファルト防水
施工状況

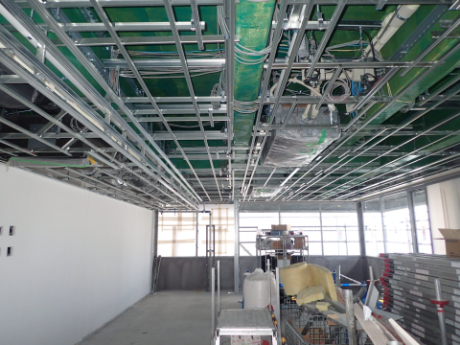

5階天井内空調機吊込み、
天井下地金物取付状況

5階南面女子便所PS内
汚水配管施工状況

6階西面間仕切壁下地
組立状況
特別会議室、組合長室周辺

6階南面間仕切壁下地
組立状況
事務室6、会議室6、副組合長室周辺
2024年1月

2階東面バルコニー

床及び腰壁構築完了

2階東面バルコニー
床及び腰壁構築完了

支保工足場解体状況

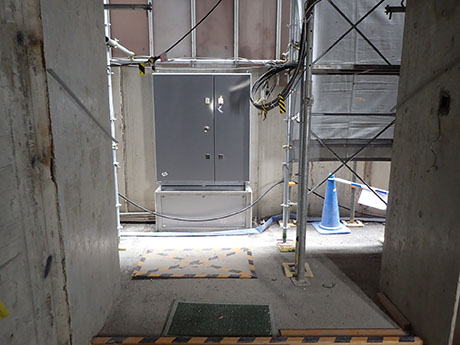

外部南面
高圧キャビネット設置完了

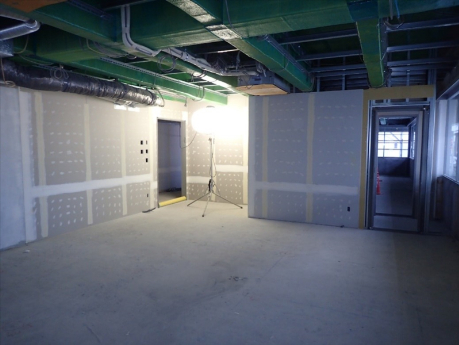

6階西面間仕切壁
ボード張り状況

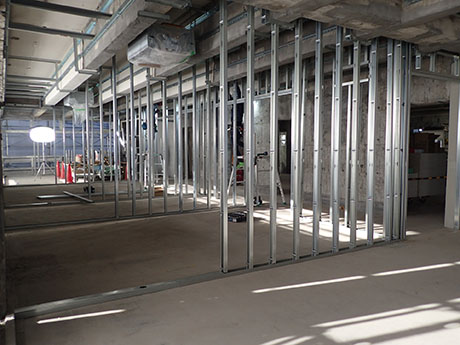

6階間仕切壁下地組立状況
事務室6から北EVホールを撮影

B2階南EVホール
EPS開口補強鉄骨へ耐火
被覆材(ロックウール)
吹付け完了

3階南EVホール
EPS開口補強鉄骨へ耐火
被覆材(ロックウール)
吹付け完了
男子便所側からEPS側を撮影

3階北西コーナー部
Y字補強鉄骨取付状況

4階北西コーナー部
Y字補強鉄骨取付状況

B3階西面間仕切壁

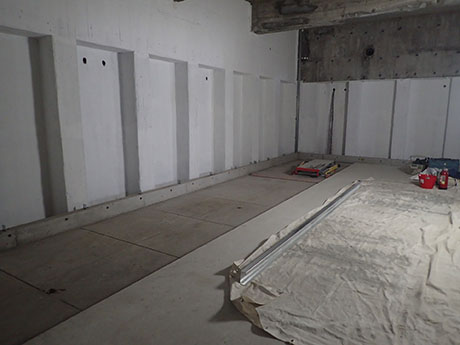

ボード張り状況
書庫B3-2~空調機械室

5階東面間仕切壁下地
組立状況
会議室5-2から南側を撮影

南階段室内壁下地組立状況
6階~R階

B3階書庫(B3-1)廻り
天井ダクト吊込み状況

屋上北側設備架台鉄骨
取付状況

地下大会議室天井下地
組立状況
2024年2月

屋上南側発電機用鉄骨架台
取付状況

3階事務室内整風板
モックアップ設置状況

5階東面間仕切壁ボード張り
施工状況

建築主様による作業所
見学状況

階段室(南)R壁下地
組立状況(5~6階)

地下2階書庫(B2-2)

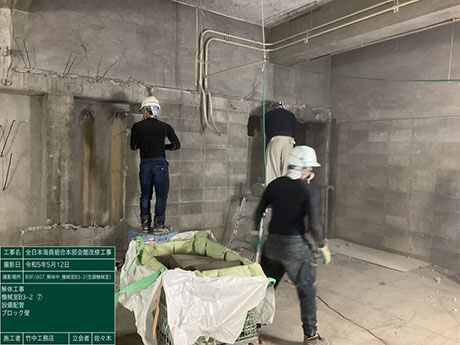

補強鉄骨現場溶接部

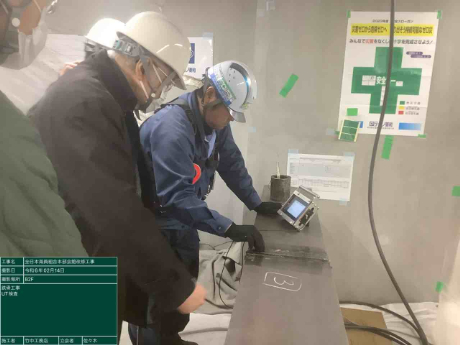

工事監理者による確認状況
超音波探傷検査

地下2階書庫(B2-2)
補強鉄骨取付状況

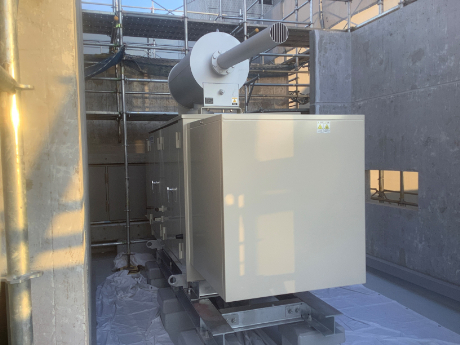

設備機器(発電機)
屋上へ揚重状況

屋上南側発電機置場へ
発電機揚重~組立設置状況

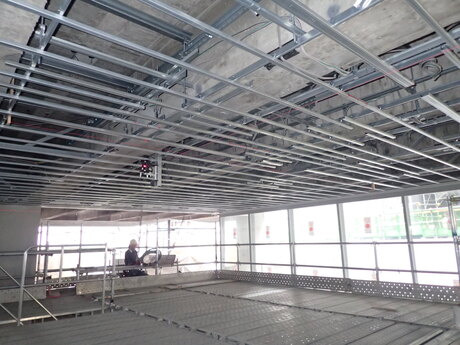

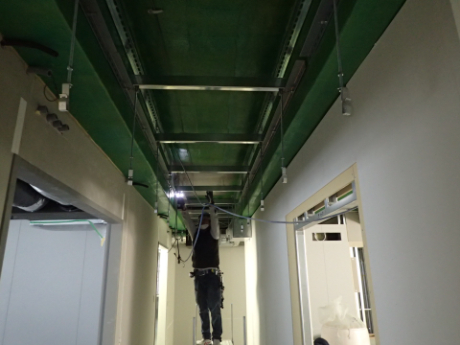

6階廊下天井下地
組立状況
北EVホール側より撮影

4階東面
外装サッシ取付状況

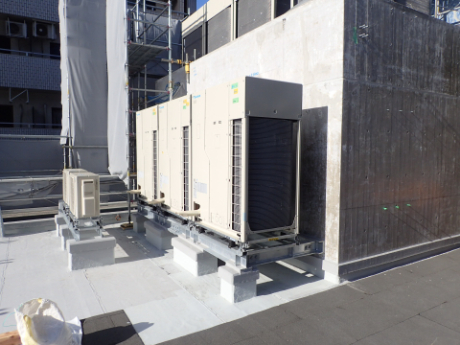

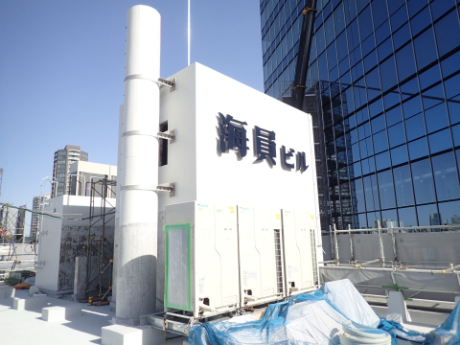

屋上南面空調室外機
据付状況

4階梁型モルタルによる
成型状況

6階副組合長室(北)
ブラインドボックス取付状況

2階女子更衣室・倉庫(2-1)
軽量鉄骨壁下地組立状況
事務室側より撮影

6階組合長室
壁塗装下地処理施工状況
2024年3月

地下1階展示室
補強鉄骨(柱・梁)取付状況

地下1階大会議室
梁・スラブ断熱材吹付け状況

地下大会議室天井
バトン・大型スクリーン
取付状況

地下2階ホワイエB2
シートシャッター取付状況

6階西面特別会議室

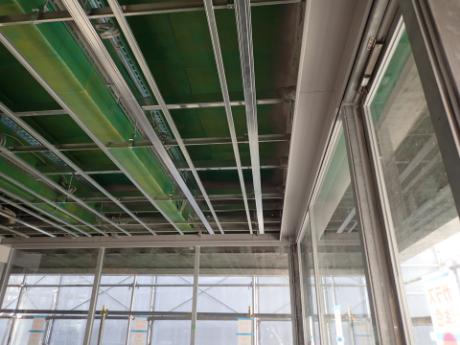

天井下地組立状況
屋上塔屋(北面)
看板取付後、足場解体状況
西側より撮影

6階南面自動ドア枠
取付状況

麻布消防署予防課による
6階中間検査受検状況

屋上塔屋(南面)廻り
足場解体状況

屋上塔屋(北面)
看板取付後、足場解体状況
東側より撮影

屋上塔屋(北面)
看板取付後、足場解体状況
西側より撮影

4階事務室内梁型
塗装下地処理施工状況

4階事務室内梁型
塗装上塗り完了

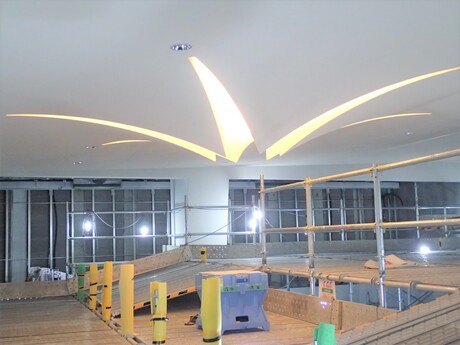

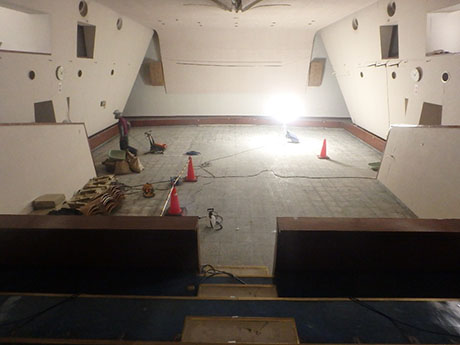

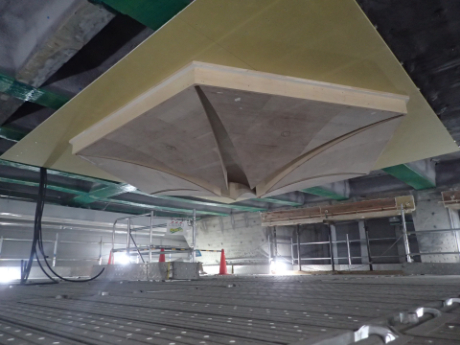

地下大会議室

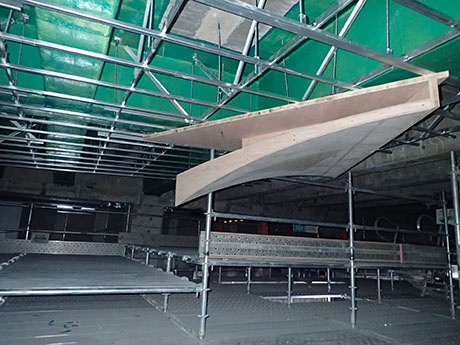

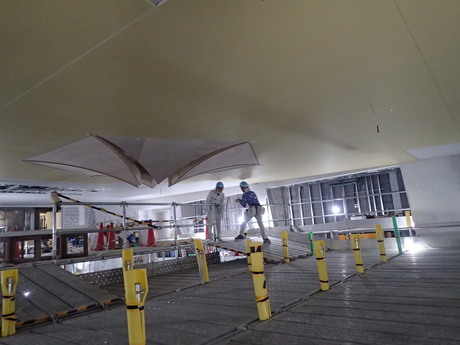

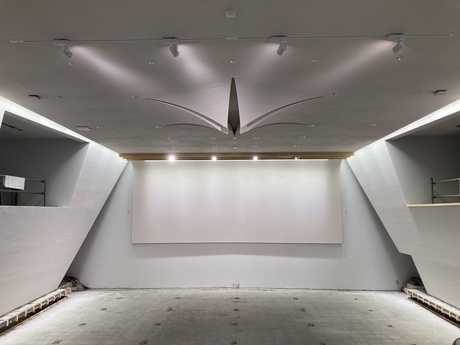

花びら天井設置状況

サンクンガーデン廻り
大型サッシ取付後、
軒天井下地処理状況

工事監理者による
進捗状況確認
2024年4月

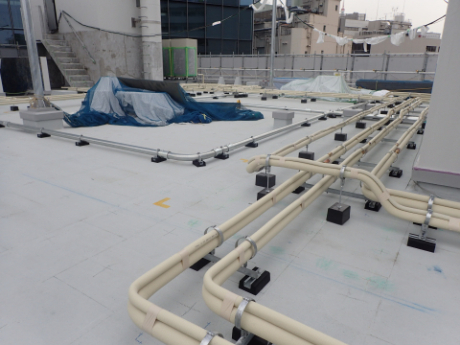

屋上設備配管施工状況

地下1階

サンクンガーデン-ホワイエ

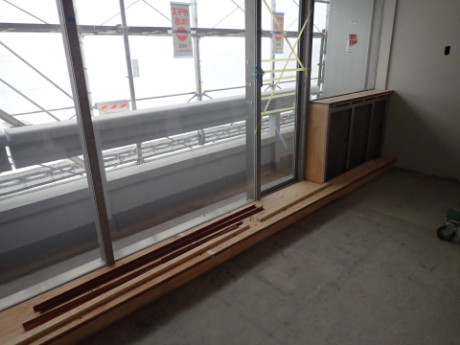

木製サッシ組立状況

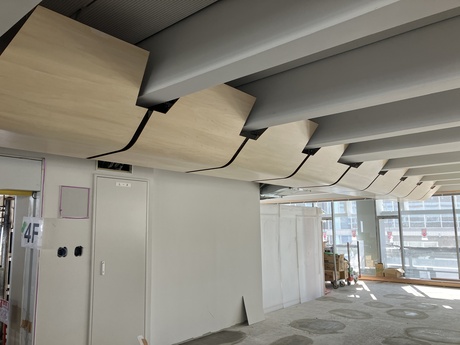

6階ラウンジ
窓台取付状況

地下1階
サンクンガーデン-ホワイエ
木製サッシ組立状況

工事監理者による
床タイル製品検査状況

南階段室(6階~R階)
壁ボード張り状況

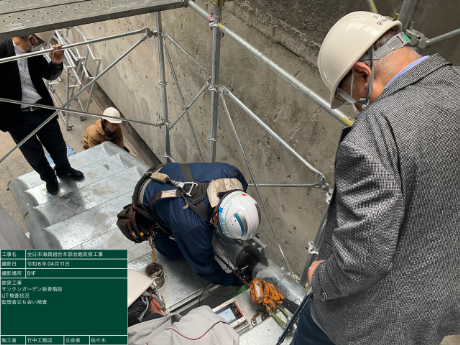

B1階サンクンガーデン
鉄骨階段現場溶接部
工事監理者による確認状況
超音波探傷検査

6階廊下
OAフロア敷込み状況

6階特別会議室
内装仕上げ状況

B1階サンクンガーデン
鉄骨階段設置完了

工事監理者による
東面足場解体前外壁確認状況

B1階地下大会議室
天井下地組立、壁塗装状況

B1階天井
ロールスクリーンBOX
取付状況

1階警備室

軽量鉄骨間仕切壁下地
組立状況

2階女子更衣室、倉庫廻り
軽量鉄骨間仕切壁下地
組立状況

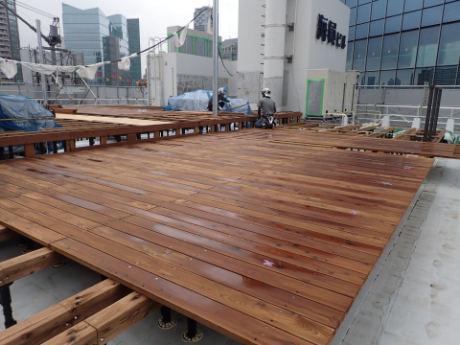

屋上ウッドデッキ施工状況

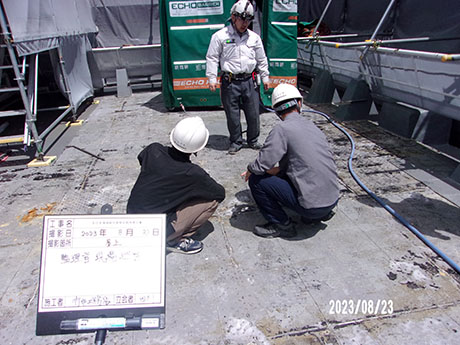

東面外部
足場解体前散水による
漏水確認状況

B1階展示室内床
セルフレベリング材塗り

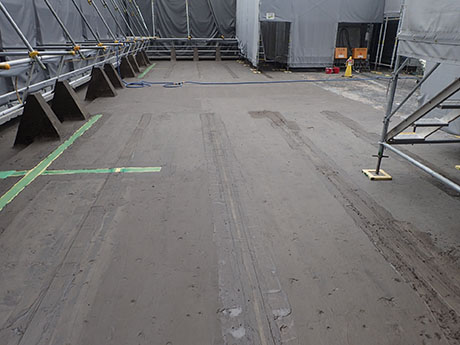

東面外部足場解体状況

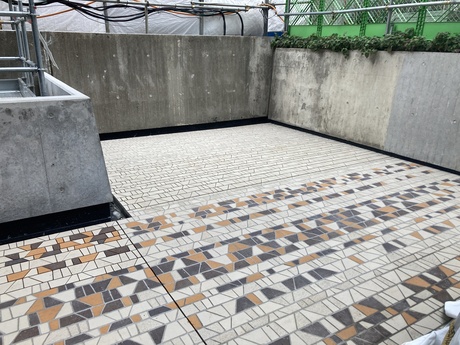

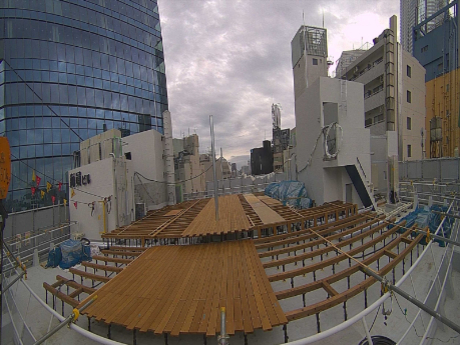

屋上ウッドデッキ施工状況
2024年5月

B1階展示室
内装工事着所前

B1階北来客便所側
シャワーユニット設置状況

東面足場解体完了

1階ピロティ③廻り
躯体(手摺壁)工事状況

6階副組合長室(北)
内装工事完了
※現在打合室として使用中

建築主によるB1階
展示室視察状況

4階事務室
天井仕上げ状況

5階会議室

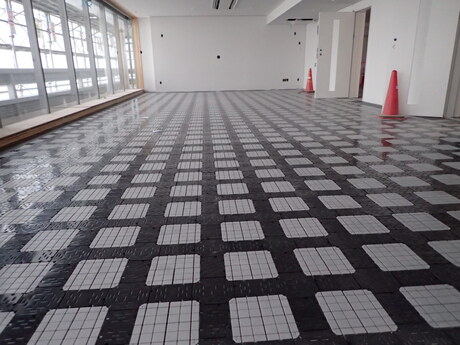

OAフロア敷込み状況

B1階大会議室
天井ボード張り施工状況

B1階大会議室
天井塗装施工状況

B1階大会議室
花弁天井照明点灯確認状況

北及び西面外部足場
解体完了

南及び西面外部足場
解体完了

屋上
ウッドデッキ及び端部手摺
設置完了
2024年6月

4階事務室
整風板取付状況

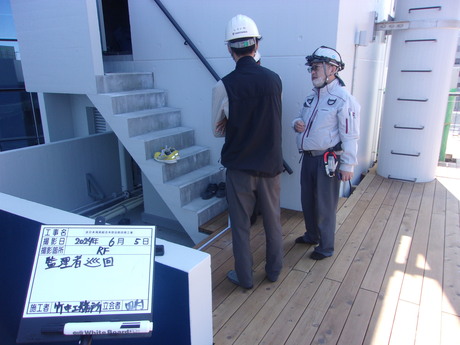

工事監理者による
現場巡回状況(RF)

①号エレベーター廻り
躯体補修用型枠組立状況

B1階テラス席廻り柱
モルタル仕上げ状況(中塗り)

地下大会議室廻り

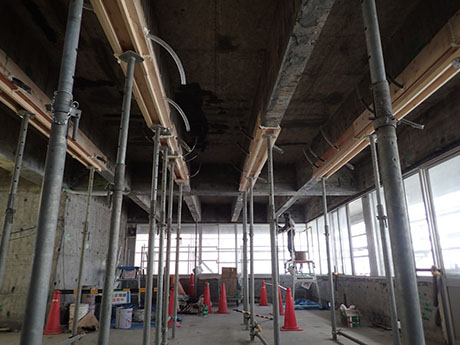

内部足場解体状況

4階床
OAフロア敷込み状況

4階事務室
内装仕上げ状況
(西面より撮影)

4階事務室
内装仕上げ状況(東面)

地下大会議室
西面局面壁ボード張り完了

工事監理者による
4階巡回状況

東面擁壁塗装完了後
足場解体完了状況

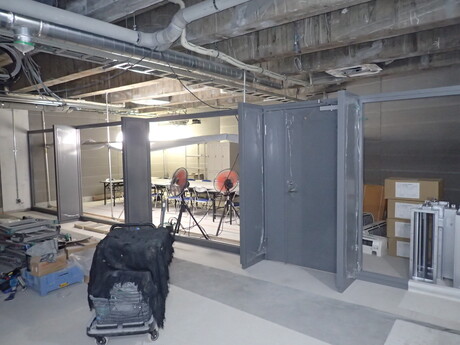

B2階図書室
スチールパーティション
設置状況

ピロティ③

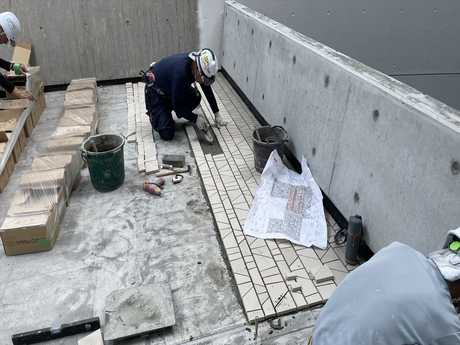

床タイル貼り施工状況

地下大会議室西面局面壁
塗装下地処理状況

1階玄関廻り
スチールサッシ取付状況

4階ラウンジ内

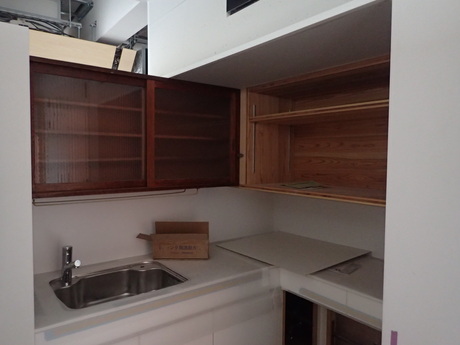

キッチン上部へ既存吊戸棚
設置状況

1階吹抜け部
天井下地組立状況
2024年7月

B2階ホワイエ
スライディングウォール
吊込み状況

B2階テラス席
手摺下地組立状況

ピロティ③
床タイル貼り完了

B1階ホワイエ
スライディングウォールへ
木板貼り状況

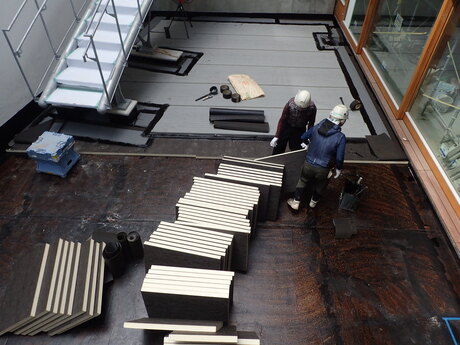

サンクンガーデン

アスファルト防水施工状況

B2階地下大会議室
床を残し仕上げ完了

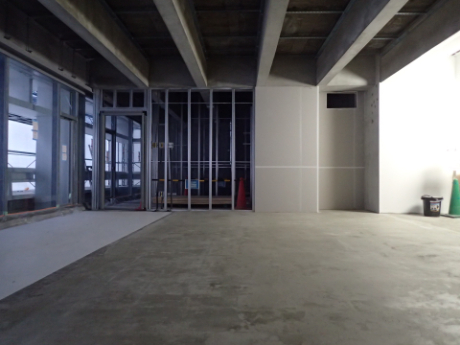

2階事務室

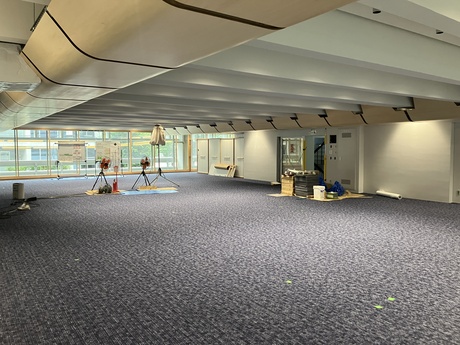

内装工事完了

南面外構廻り施工状況

1階吹抜け部天井
塗装施工状況

B2階ひな壇施工状況

建築主様による

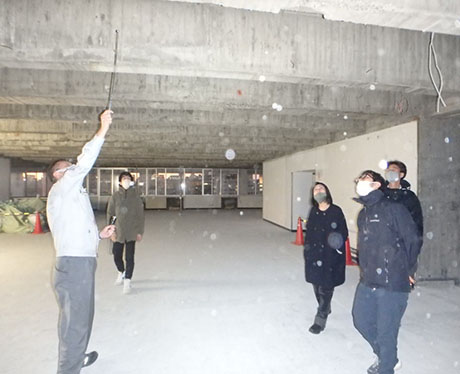

屋上視察状況
